根据莒南县重点工程县城道路建设部署,为应对各重要路口交通拥堵现象,确保居民出行安全。现对隆山路与十泉路交汇处西北角右转车道、新建路与淮海路交汇处路口斑马线、隆山路西天桥路东西两侧右转车道及四处转弯车道、天桥路东天桥路西北角右转车道、隆山路与淮海路交汇处东南角右转车道共计5处进行提升改造,现将施工内容及施工时间予以公示。
1、隆山路与十泉路交汇处西北角右转车道:拆除人行道板171.6㎡,安装路沿石66米。施工时间:2022年3月15日至3月18日。
2、新建路与淮海路交汇处路口斑马线改造:移植绿化带及拆路沿石,硬化地面。人工拆除路沿石32m,绿化带移植24㎡,人行道板铺装24㎡。施工时间:2022年3月19日至3月25日。
3、隆山路西天桥路东西南北四处转弯车道提升改造工程拆除混凝土结构8.9m³,硬化地面37.18㎡。施工时间:2022年3月26日至3月31日。
4、天桥路东天桥路西北角右转车道提升改造:拆除花岗岩路沿石50m,绿化带移植132㎡,人行道板铺装27㎡,地面硬化152㎡。施工时间:4月1日至4月8日。

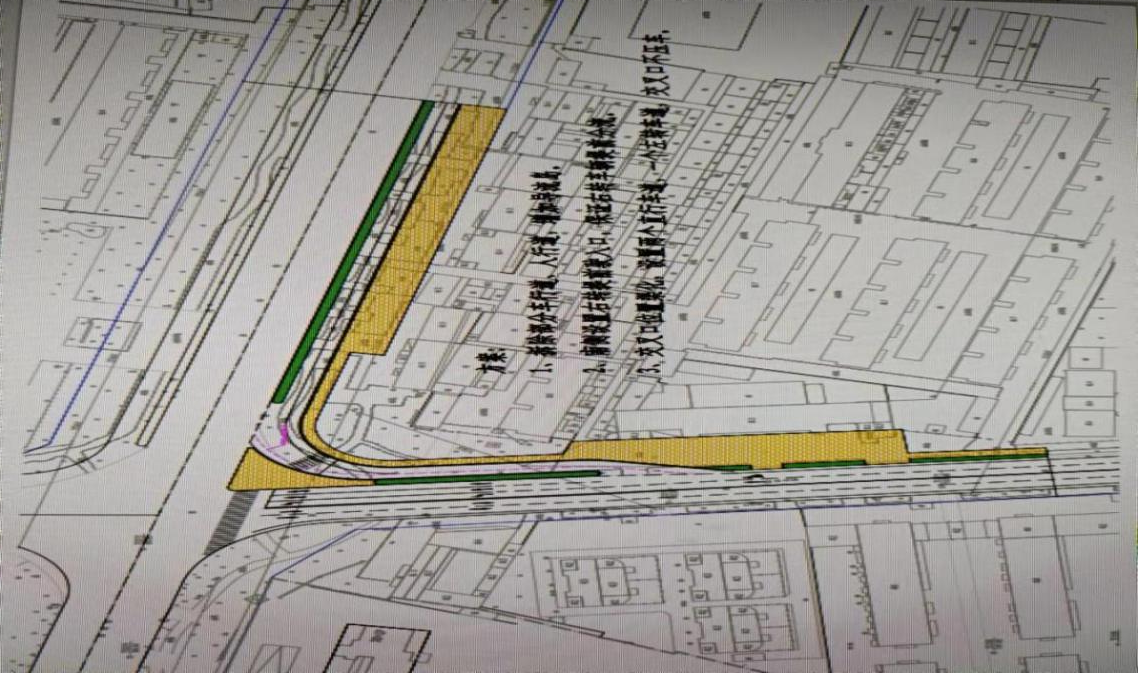

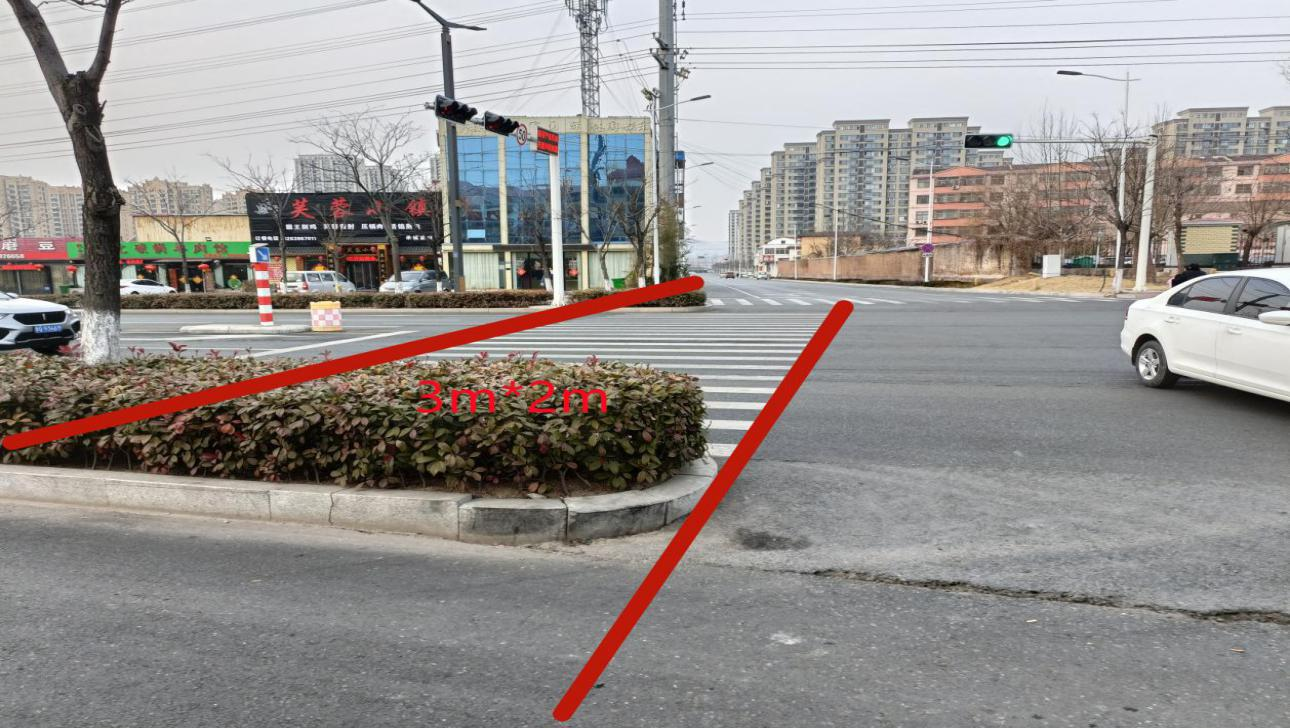

施工前照片
设计效果图
5、隆山路与淮海路交汇处东南角右转车道改造:拆除人行道板460㎡,地面硬化460㎡,人行道板铺装160㎡。施工时间:2022年4月9日至15日。

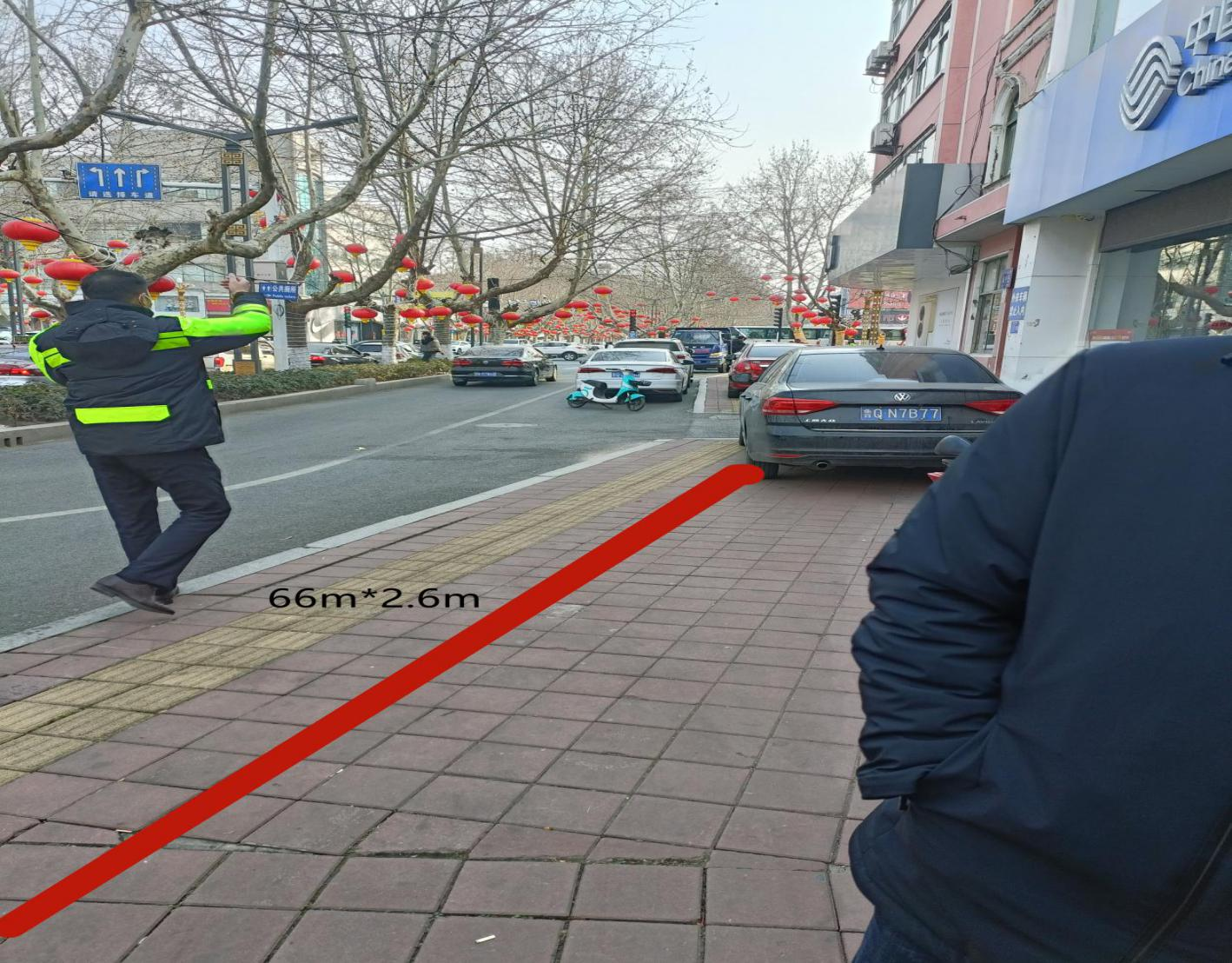

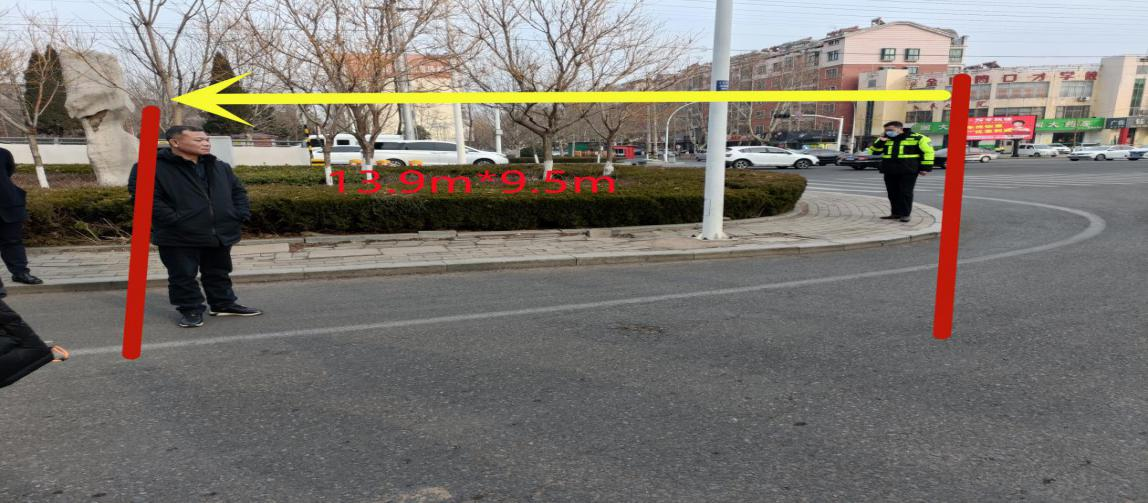

施工前照片

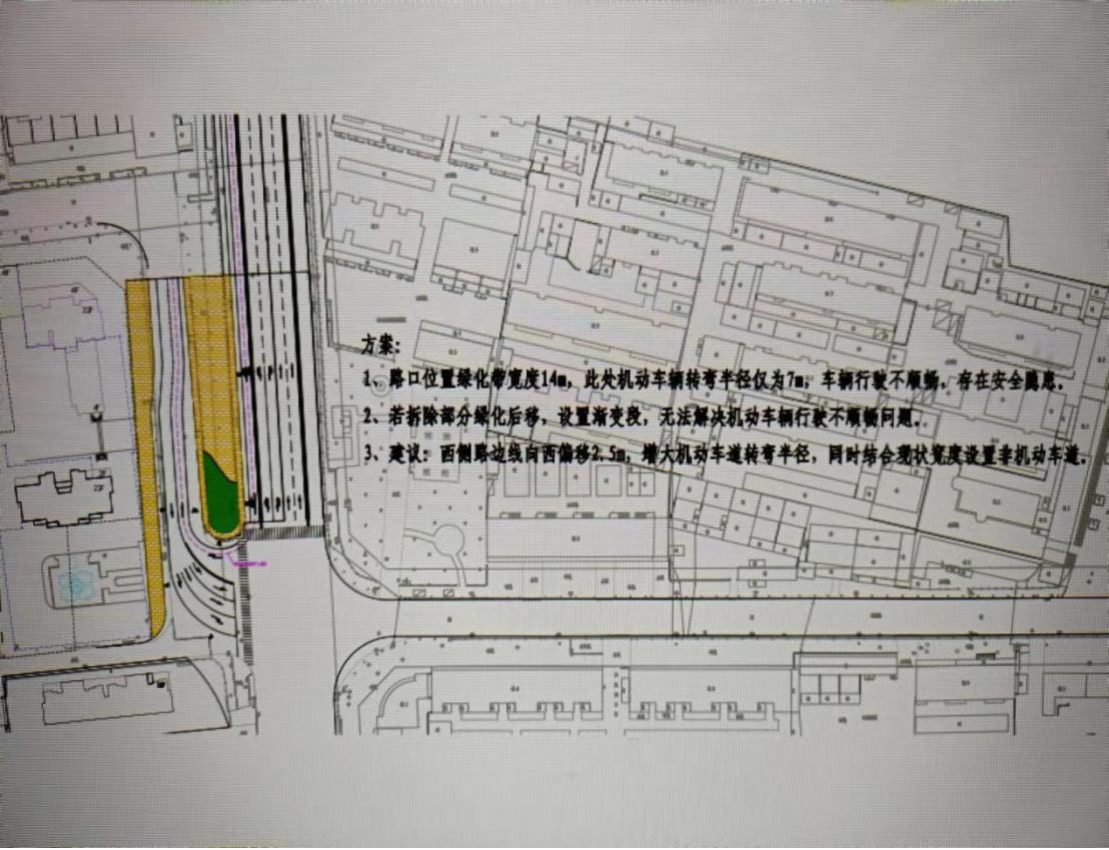

设计效果图
莒南县综合行政执法局
2022年3月6日
