莒南政办字〔2018〕90号
各镇街人民政府(办事处),县直各部门、单位,莒南经济开发区管委会,临港产业园管委会:
《莒南县简化获得电力专项行动方案》已经县政府同意,现印发给你们,请认真贯彻执行。
莒南县人民政府办公室
2018年12月20日
(此件公开发布)
莒南县简化获得电力专项行动方案
为优化全县电力接入营商环境,压缩办电时间,简化办电流程,降低办电成本,提高供电可靠性,根据《临沂市人民政府办公室关于印发临沂市简化获得电力专项行动方案的通知》(临政办字〔2018〕163号)要求,现结合工作实际,特制定本方案。
一、指导思想
以习近平新时代中国特色社会主义思想为指导,深入贯彻党的十九大、十九届二中、三中全会精神,落实县委县政府关于深化“一次办好”改革的决策部署,坚持以人民为中心的发展思想,全力保障服务全县新旧动能转换重大工程,以“一次办好”为改革理念和目标,针对电力接入中存在的堵点、痛点、难点,通过“互联网+”实现流程再造,进一步压缩时限、简化环节、降低成本、提升可靠性,提高电力接入效率和服务水平,切实打造环节少、时间短、造价低、服务优的接电新模式,增强人民群众和企业获得感,营造良好营商环境。
二、工作目标
10千伏用户、低压用户申请电力接入,由电网企业“一窗受理”。通过优化办理流程,将行政审批环节精简至3个以内,除规划许可外其余并联办理,审批总时长不超过10个工作日。10千伏用户、低压用户电力接入的电网内部环节分别精简至3个和2个,办理时长分别压减至11个和3个工作日。10千伏用户、低压用户的审批全过程时长分别不超过21个和12个工作日。自正式受理用电申请至送电(用户自身实施的受电工程工期、民事协调延误时间不计入),10千伏用户、低压用户平均总时长分别不超过43个和18个工作日(不含涉铁路、涉高速审批时限)。加快35千伏及以上电力工程行政审批办理速度。
三、主要任务
(一)优化业务流程,提高办电效率和透明度。按照“能并则并、能简则简、分类处理”原则,优化电力接入工程行政审批流程,除规划许可外,其余环节并联审批、同步操作。推行电力接入工程“一枚印章管审批”。电网内部环节取消10千伏普通用户受电工程设计审查和中间检查,实施竣工验收、装表接电并联办理。压减各环节办理时间及资料,优化各相关部门和电网企业内部工作流程,开辟电力接入绿色通道,编制工作规程和办事指南,推行一次告知、一表申请。拓展线上服务渠道和服务内容,实行一证启动,做到简单业务“一次都不跑”,复杂业务“最多跑一次”。(县政务服务中心管理办公室、县发改局、县环保局、县规划局、县国土资源局、县住建局、县公安局、县消防大队、县交警大队、县综合行政执法局、县交通运输局、县供电公司、各镇街政府(办事处)、莒南经济开发区管委会、临港产业园管委会负责;2018年12月底前完成)
(二)降低办电成本,减轻企业负担。省级以上园区用户、县级园区优质用户以及列入省新旧动能转换重大工程实施规划的重点园区用户的供配电设施,电网企业逐步投资建设到用户红线。提高低压接入容量标准,县城区逐步扩大低压接入容量。规范收费标准和方式,统一并公开电力接入工程涉及的绿化迁移恢复、掘路/涉路恢复等收费方式、标准和依据,公布具备资质的电力设计机构及收费依据、标准,并严格执行。(县政务服务中心管理办公室、县发改局、县环保局、县规划局、县国土资源局、县住建局、县公安局、县消防大队、县交警大队、县综合行政执法局、县交通运输局、县供电公司、各镇街政府(办事处)、莒南经济开发区管委会、临港产业园管委会负责;2018年12月底前完成)
(三)加大保障服务,提升供电可靠性。加快特高压工程建设,做好省新旧动能转换重大工程实施规划的重点园区、重点项目电网规划,建设可靠性高、互动友好、经济高效的一流现代配电网。推广不停电作业,科学安排电网设备检修,减少停电次数和停电范围。开展停电预判分析,实施主动抢修,最大程度减轻故障停电对客户的影响。(县供电公司负责;长期坚持)
(四)创新服务模式,增强用户满意度和获得感。用电业务进驻县政务服务大厅,按照“一窗受理”相关要求快速办理。推进政务信息共享共用,通过跨层级、跨部门信息共享互用减少办电所需要件,实现用电业务“一网通办”。电网企业为用户提供“一站式”服务,依托政务服务平台全程线上代办相关手续,提高企业群众接电便利度、快捷度和满意度。拓展提升范围,研究制定35千伏及以上用户电力接入流程的优化措施,推动电力接入营商环境全面提升。(县政务服务中心管理办公室、县供电公司、各镇街政府(办事处)、莒南经济开发区管委会、临港产业园管委会负责;2018年12月底前完成)
四、办理流程
(一)用电申请受理。用户可通过供电营业窗口和政务服务平台、电网企业线上渠道等提交用电申请,电网企业在1个工作日内完成资料审核,手续完备后受理申请。低压用户申请材料精简至2项:(1)用电人有效身份证明;(2)用电地址权属证明(房产证明、租赁协议)。高压用户申请材料精简至3项:(1)用电人有效身份证明;(2)用电地址权属证明(房产证明、租赁协议);(3)用电项目立项手续(县发改局、县经信局、县环保局明确何种企业需要出具何种证明资料)。(责任单位:县供电公司、县发改局、县经信局、县环保局)
(二)供电方案答复。电网企业正式受理10千伏用户用电申请后,5个工作日内(双电源用户7个工作日内)答复供电方案;正式受理有外线工程的低压用户用电申请后,2个工作日内答复供电方案。全面推行“客户经理制”,实现电网内部全过程协调。10千伏及以下普通用户,推行“方案预编,现场答复”;10千伏双电源用户,实行“联合勘查,一周答复”。优化电源路径,实现时间、成本双节约。(责任单位:县供电公司)
(三)行政审批办理。电力接入工程如需办理规划、绿地占用、占路和掘路/涉路等行政许可的,除规划许可外其余并联办理,10个工作日内完成全部行政审批(不含涉铁路、涉高速审批时限)。除以下事项外,各级各部门不得增加审批环节、前置条件和收费项目。
1.受理申请。依托政务服务平台,建立电力接入工程线上并联审批机制,一个窗口受理和答复。实现线上“一链办理”后,由电网企业统一发起电力接入工程审批申请,各相关部门同步办理审批手续。(责任单位:县规划局、县国土资源局、县住建局、县环保局、县发改局、县公安局、县消防大队、县交警大队、县政务服务中心管理办公室、县供电公司;协调单位:县经信局)
2.规划许可。在收到申请材料后,规划部门会同相关部门做好其它沿线设施和利益相关方的协调工作,在5个工作日内(含公示时间)出具相关手续。对于长度小于500米的电力管线工程,免办规划许可手续,其他免办情形由县政府确定。免办规划许可手续的,应依法报备竣工测量资料。(责任单位:县规划局、县国土资源局、县消防大队、县住建局)
3.绿地占用审批。可通过县政务服务大厅或县政务服务线上渠道提交申请,绿化部门在收到申请材料后,5个工作日内完成对临时占用绿地的行政审批。绿化迁移由养护单位清点苗木并出具迁移方案,可由项目单位组织实施或委托养护单位实施,委托养护单位实施的,应出具搬迁预算(绿化部门出具收费依据和标准,并盖章确认)或由绿化部门出具缴费单,项目单位缴费后(缴费不作为审批前置条件),养护单位5个工作日内完成迁移,绿化部门做好监督协调工作。(责任单位:县公路局、县住建局、县综合行政执法局)
4.占路许可。可通过县政务服务大厅或县政务服务线上渠道提交申请,交警部门在收到申请材料后,5个工作日内完成初审、现场踏勘和交通组织方案确认工作,出具占路许可手续。(责任单位:县公安局、县交警大队、县交通运输局、县公路局)
5.掘路/涉路许可。可通过县政务服务大厅或县政务服务线上渠道提交申请,道路管理部门收到申请材料后,5个工作日内完成初审、现场踏勘、复审、审定等工作,出具掘路/涉路许可手续和路面修复缴费单。项目单位要签署按期缴费承诺书,并于5个工作日内完成缴费(缴费不作为审批前置条件)。(责任单位:县公路局、县住建局、县交通运输局、县综合行政执法局、县公安局)
(四)接入工程实施。电力接入工程分为用户实施的受电工程和电网企业实施的配套电网工程。需用户实施的受电工程由用户自行实施;电网企业实施的配套电网工程,应在用户受电工程完工前完成。对于用户受电工程提前完成的,电网配套工程在取得相关行政审批后,10千伏、低压工程应分别于20个(有土建工程的30个)和5个工作日内建设完成(民事协调延误工期顺延)。民事协调涉及居民、商户、企事业单位等阻挠施工的,应由属地政府协调解决。(责任单位:各镇街政府(办事处)、莒南经济开发区管委会、临港产业园管委会、县供电公司)
(五)验收送电。根据施工进度、用户需求等情况,电网企业提前与用户协商意向送电时间,合理确定送(停)电时间节点,优先采用不停电接火。10千伏用户受电工程完工并办结用电手续后,电网企业于5个工作日内完成验收同步装表送电。低压用户办结用电手续后,2个工作日内装表送电。(责任单位:县供电公司)
(六)线路通道防护。电力线路修建完成后,对于在电力设施保护区内修建、构筑、种植可能危及电力设施安全的建筑物、信号线和植物,各属地政府要负责进行督导清理,防止因故障导致的线路供电可靠性降低等问题,并将线下违建情况纳入当地政府绩效考核。(责任单位:各镇街政府(办事处)、莒南经济开发区管委会、临港产业园管委会)
五、组织实施
(一)加强组织领导。县经信局会同县政务服务中心管理办公室、县发改局、县环保局、县规划局、县国土资源局、县住建局、县公安局、县消防大队、县交警大队、县综合行政执法局、县交通运输局、县供电公司和各镇街政府(办事处)、莒南经济开发区管委会、临港产业园管委会等部门单位建立全县简化获得电力专项行动协调联动工作机制,设立工作台账,将改革任务清单化、项目化,细化时间表、责任链,加强调度和通报,督促任务分解落实。
(二)落实工作责任。12月底前,各有关部门和单位制定完善相应配套政策文件,按系统自上而下规范业务流程、申请材料和办理时限;明确收费标准或公开招标、竞价等市场化方式;提出信息共享需求,共享自有信息资源。要压实责任、细化任务,确保简化获得电力专项行动方案落地。
(三)强化督查考核。简化获得电力专项行动,作为相关县直部门、单位干部综合考核评价的重要参考。综合运用专项督查、明察暗访、舆论宣传、信用监管等方式全程监督,努力打造政府主导、各方推动、社会满意的电力接入营商环境。对任务目标落实到位、积极作为的,给予通报表扬;对不担当、不作为、慢作为的,将严肃问责;对不履行按期缴费承诺等弄虚作假行为的企业和个人,记入信用档案、纳入失信黑名单、撤销申报项目的相关行政许可。
附件:1、行政审批环节一览表
2、10千伏用户用电报装电网内部环节一览表
3、低压用户用电报装电网内部环节一览表
附件1

行政审批环节一览表
附件2

10千伏用户用电报装电网内部环节一览表
附件3

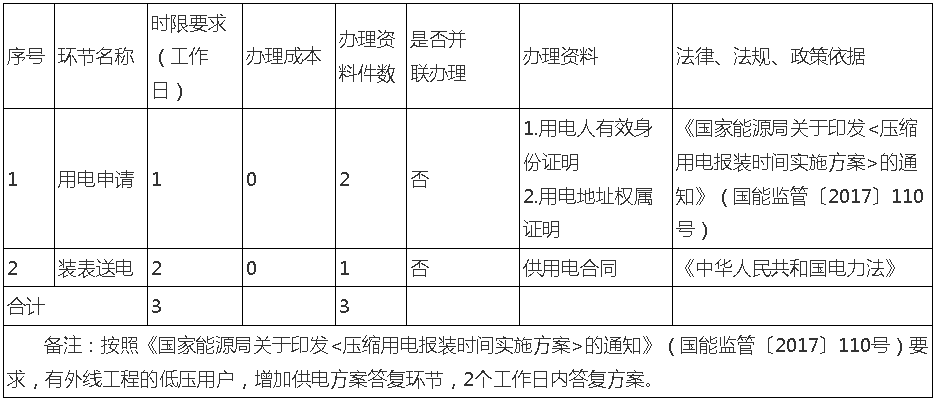

低压用户用电报装电网内部环节一览表
如您对该政策有疑问,可以通过以下渠道咨询了解。
线上咨询:
点击“我要问”,登录山东省统一用户通行证,进入留言界面,选择相关部门后,然后开始填写咨询问政内容。
